大平煤矿煤仓安装除尘系统改造项目(图文)

发布时间:2023-10-30  来源:枫叶科技

      在大平煤矿煤棚煤仓安装除尘系统改造项目中安装除尘器、螺旋输送机、收尘装置及管道等设备,除尘系统全封闭。日前,大平煤矿煤仓除尘系统改造项目安装调试验收完成后,在投入使用中,有效降低了煤尘,改善了作业环境,深受职工好评!!!

  1、收尘系统原理:
          收尘系统整体布局采用集中风网设计,12个煤仓下料口及带式输送机头、尾均布置收尘装置,集中汇集进布袋除尘器当中过滤,粉尘颗粒通过卸料器进入螺旋输送机,螺旋输送机把粉尘颗粒送进集中回收站里。
(附 收尘系统原理图及除尘系统图)

收尘系统原理图

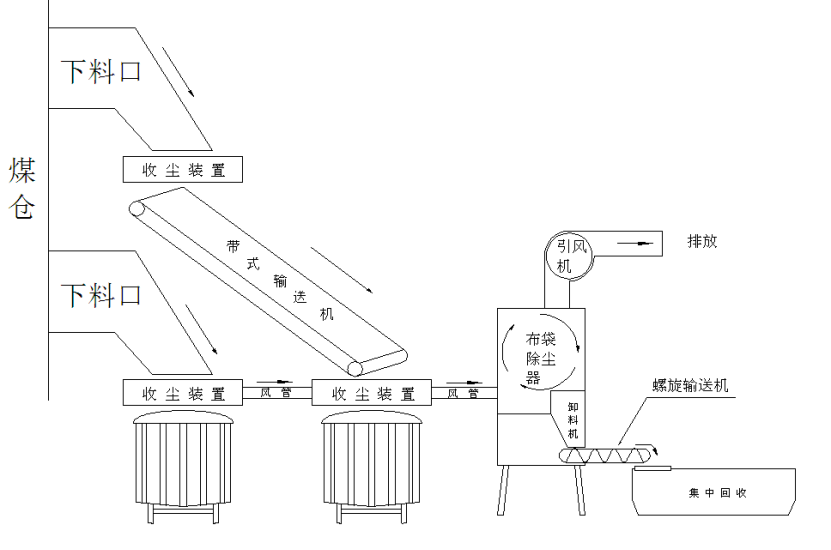

除尘系统图

2、风管制作安装技术规范依据《通风管道施工技术规程》

最大直径D 压力≤500Pa压力低压风管 500Pa<压力≤1500Pa中压风管 压力>1500Pa压力高压风管
螺旋缝 直缝 螺旋缝 直缝 螺旋缝 直缝
D≤320 0.50 0.50 0.50
320<D≤320 0.50 0.60 0.50 0.75 0.60 0.75
450<D≤1000 0.60 0.75 0.60 0.75 0.60 0.75
1000<D≤1250 0.75 1.00 0.75 1.00
1250<D≤2000 1.00 1.20 1.20 1.20
>2000 1.2 按设计方案

       3、设备制造执行的国家或行业标准
     《中华人民共和国环境保护法》
    《大气污染物综合排放标准》GB 16297-1996
   《采暖通风与空气调节及验收规范》GBJ20243-2002
   《脉冲喷吹类袋式除尘器》T/SDAS 101—2019
   《低压配电设计规范》GB 50054-2011
  《输气管道工程设计规范》GB50251——94
  《工业金属管道工程施工及验收规范》GB 50235-2010
  《现场设备、工业管道焊接工程施工及验收规范》GB50683-2011
  《袋式除尘器性能测试方法》GB/T 6719-2009
   焊接质量保证 钢熔化焊接头的要求和缺陷分级GB/T12469—90
   铸件重量公差GB/T 11351-2017
   水泥机械涂漆防锈技术条件JC/T 402-2006
   袋式除尘器安装技术规范和技术要求JB/T 8471-2020
   矿用除尘器通用技术条件MT/159-1995
   建材工业用分室反吹风袋式除尘器JC/837-1998
   机械振动类袋式除尘器 技术条件JB/T9055-1999
   4、质保期:验收合格投入使用后壹年
   5、交货期:90天交货完成,通过验收。
